Сколько времени занимает ремонт квартиры?

год назад 700

Многие планируют ремонт квартиры на летнюю пору, чтобы переждать ремонтные бури на даче. И многие не задумываются, что 3-х летних месяцев может не хватить.

Поэтому, сразу приступим к подсчету, чтобы не тратить время и нервы.
Представим себе базовый ремонт на площади 100 кв. м.

На одни демонтажные работы может уйти целых 10 дней.

Штукатурку можно нанести быстро, но сохнуть ей минимум 2 недели.

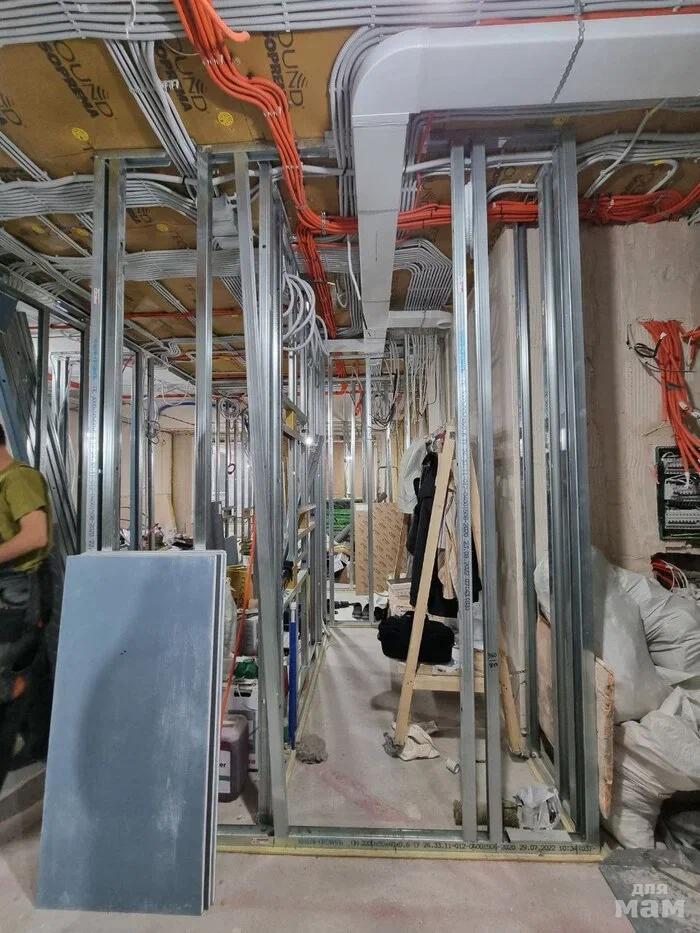

Потом начнется 1-ый этап электромонтажных работ дней на 16-17.

Параллельно могут идти сантехнические работы, если идут отдельно, то это ещё 12 дней.

Установка вентиляции точно не займет больше одного дня, если дольше, пора заявиться с проверкой.

Хотели перегородки - плюсуйте 11 дней к сроку.

Один день займет заливка подиумов технических ступеней.
Спрятать все некрасивости вроде стояка/батарей за гипсокартон и установить подоконники можно за 7 дней.
Подготовить стену для будущих розеток и выключателей реально за один день.

Готовьтесь, что шпатлёвка займет целых 30 дней, поэтому настил теплого пола в 1 день вы даже и не заметите.

Ровные полы требуют 3 дней работы. Гидроизоляция сохранит ваше жилье от плесени, но потребует 2 дней для себя.

За 3 дня реально справиться с покраской и поклейкой обоев даже на 100 кв.м.

Люстры, розетки, выключатели, сантехника устанавливаются на предпоследнем этапе в течение 5 дней.

Настил пола займет всего 4 дня.

Думаете, на этом всё? Приплюсуйте ещё 6 дней на монтаж полимерных плинтусов с покраской.

Резюмируем: 7 месяцев или 156 дней. И это с учётом выходных, но без праздников, коих у нас в стране хватает. Плюс ко всему любой дизайнерский каприз выльется вам не только в кругленькую сумму, но и в увеличение срока ремонта. В общем, кто предупрежден, тот вооружен.

Подписаться
пост виден всем
